Kedvezményezett neve: Gyöngyössolymosi Község Önkormányzata
Projekt címe: Belterületi utak fejlesztése Gyöngyössolymoson
Projekt azonosító száma: TOP_PLUSZ-1.2.3-21-HE1-2023-00077
Projekt tervezett befejezés dátuma: 2025.12.31.
Támogatás összege: 78.116.875,- Ft
Támogatás mértéke: 100%

Bemutató szöveg
A projekt célja Gyöngyössolymos Község Önkormányzatának tulajdonában lévő, műszakilag elavult útszakaszok és csapadékvíz-elvezető rendszerek felújítása volt.
A belterületi közutak építése, korszerűsítése és felújítása a településközpont, a közintézmények és a közszolgáltatást nyújtó létesítmények jobb megközelíthetőségét, valamint a lakóövezetekkel való kapcsolatok javítását szolgálja. A beruházás hozzájárul a településközpont tehermentesítéséhez, a belterületi úthálózat minőségének fejlesztéséhez, továbbá a közlekedés biztonságának növeléséhez és a helyi gazdasági szereplők jobb elérhetőségéhez.

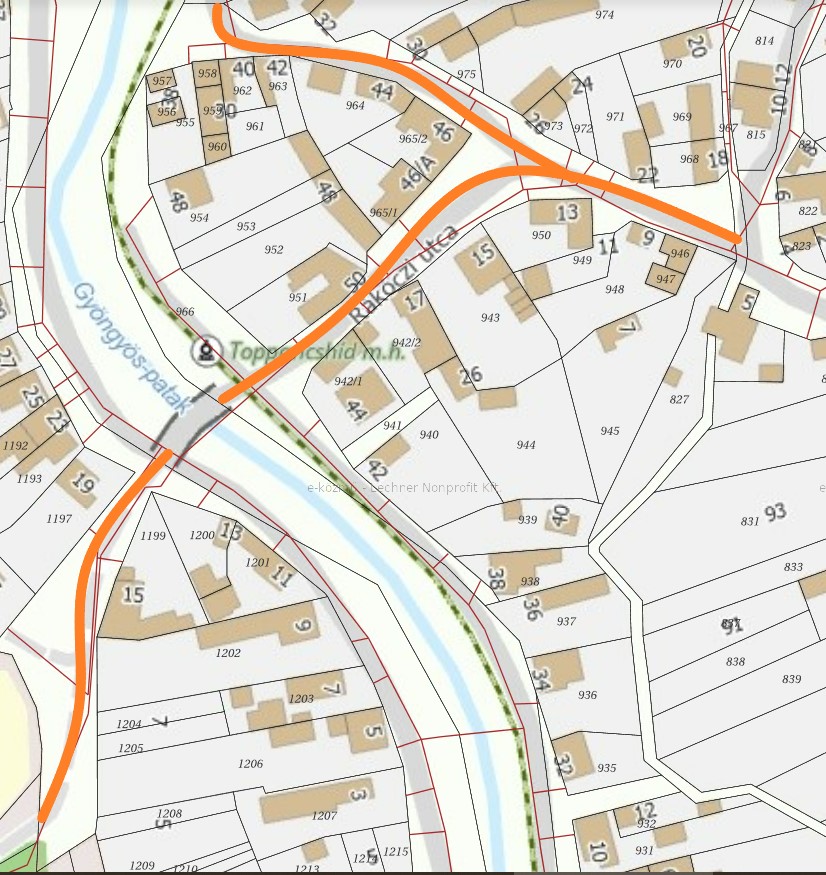

A fejlesztés Gyöngyössolymos belterületén, a Rákóczi utca 966, 1036 és 1198 helyrajzi számú szakaszain valósult meg. A projekt előkészítése lezárult, a teljes műszaki dokumentáció elkészült.

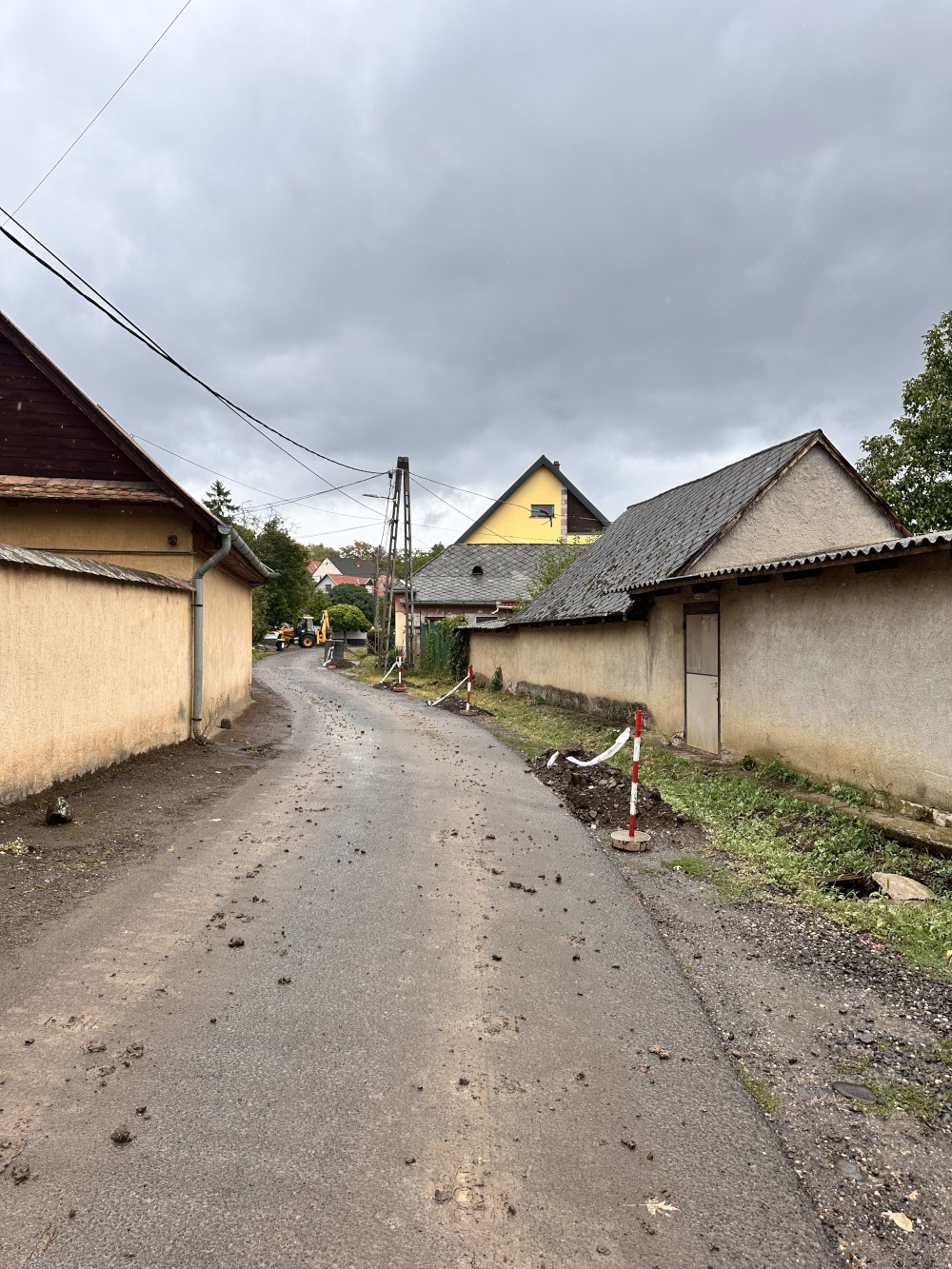

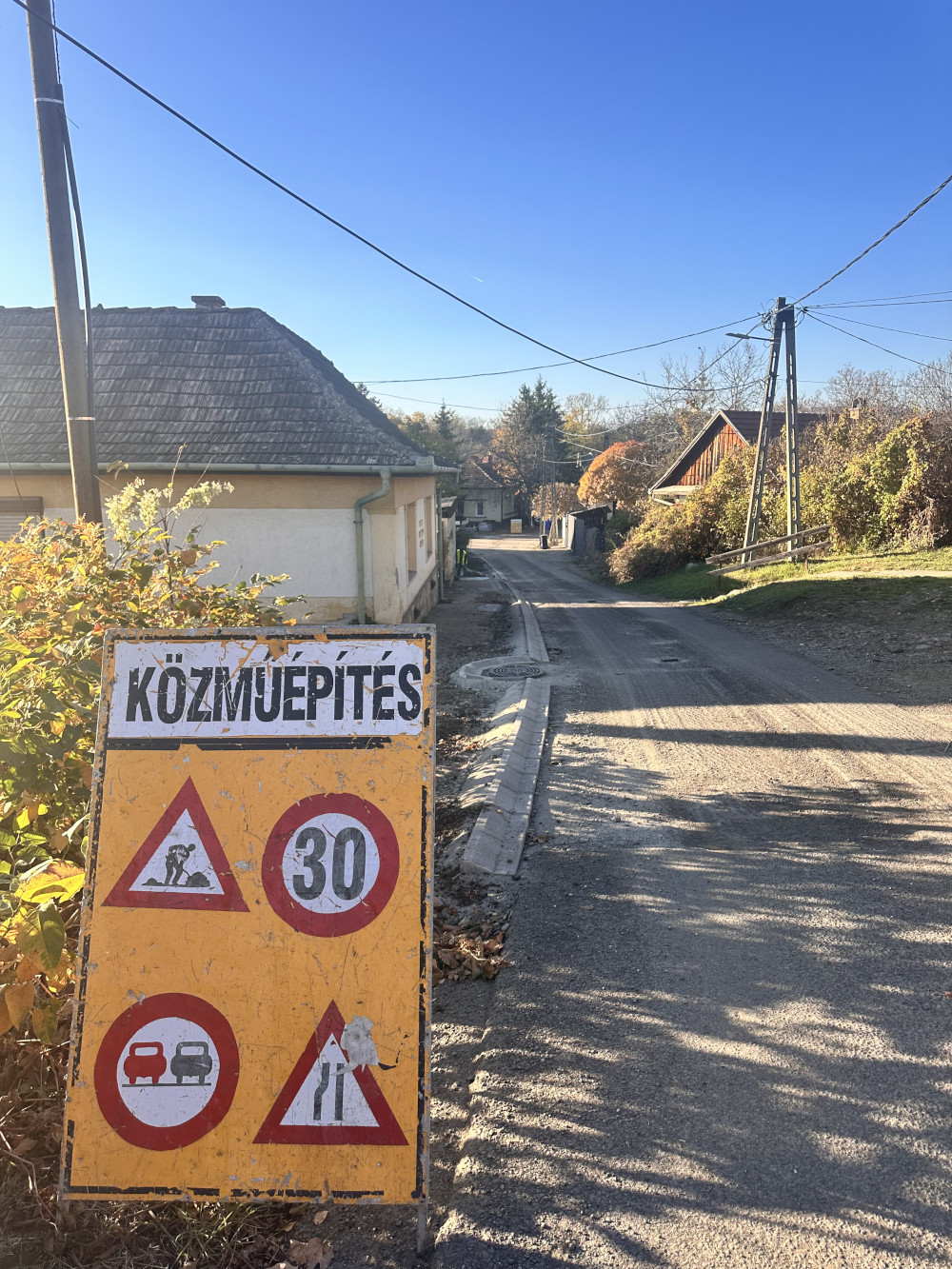

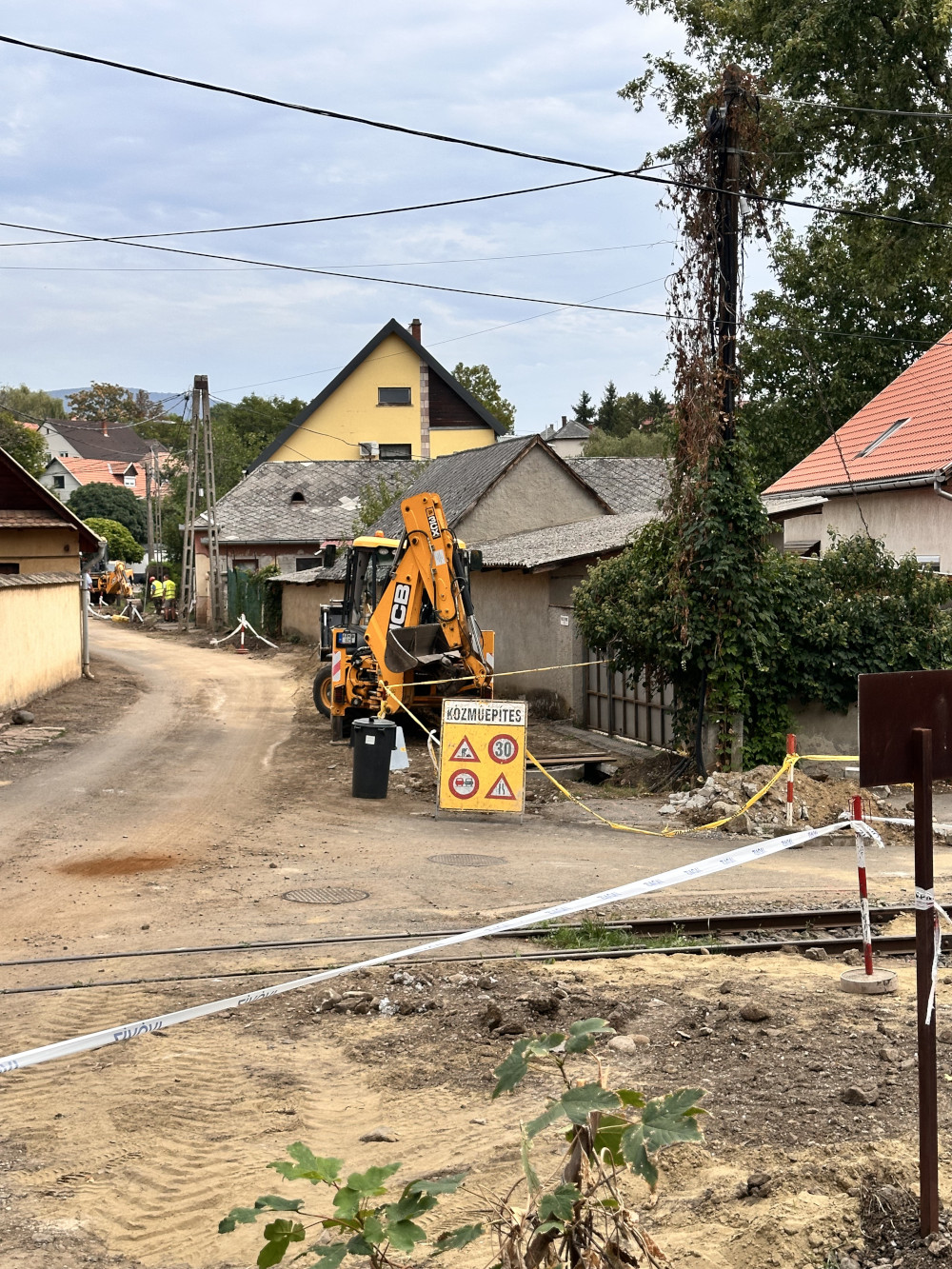

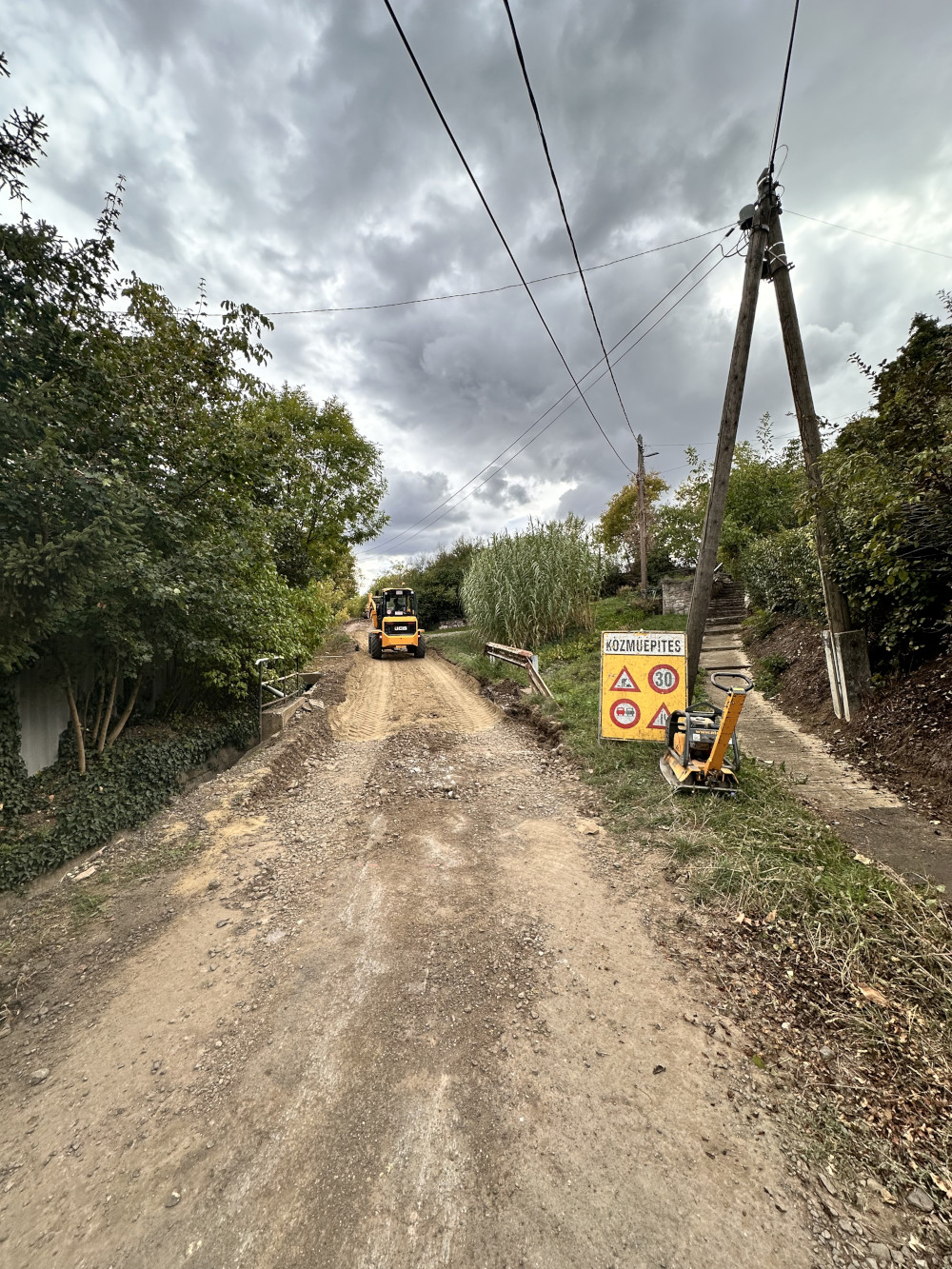

A „Belterületi utak fejlesztése Gyöngyössolymoson (Rákóczi u. 966, 1036, 1198 hrsz.)” című beruházás kivitelezését a Mátraközmű Mélyépítő Kft. végezte. A kivitelezési szerződés 2025. július 30-án került aláírásra, a munkaterület átadására pedig 2025. augusztus 6-án. A munkálatok ezt követően hivatalosan is megkezdődtek.
A fejlesztés során megtörtént az érintett útszakaszok burkolatának felújítása, valamint a csapadékvíz-elvezető rendszer korszerűsítése. A beruházás 78,12 millió forint európai uniós, vissza nem térítendő támogatásból valósult meg.
A projekt eredményeként javult a közlekedés biztonsága, csökkent a környezeti terhelés, és a település belterületi infrastruktúrája hosszú távon is korszerűvé vált. A fejlesztés szorosan illeszkedik Gyöngyössolymos Községi Önkormányzat feladataihoz, hiszen a települési infrastruktúra fejlesztése kiemelt önkormányzati közfeladat, mely közvetlenül szolgálja a helyi lakosság érdekeit.

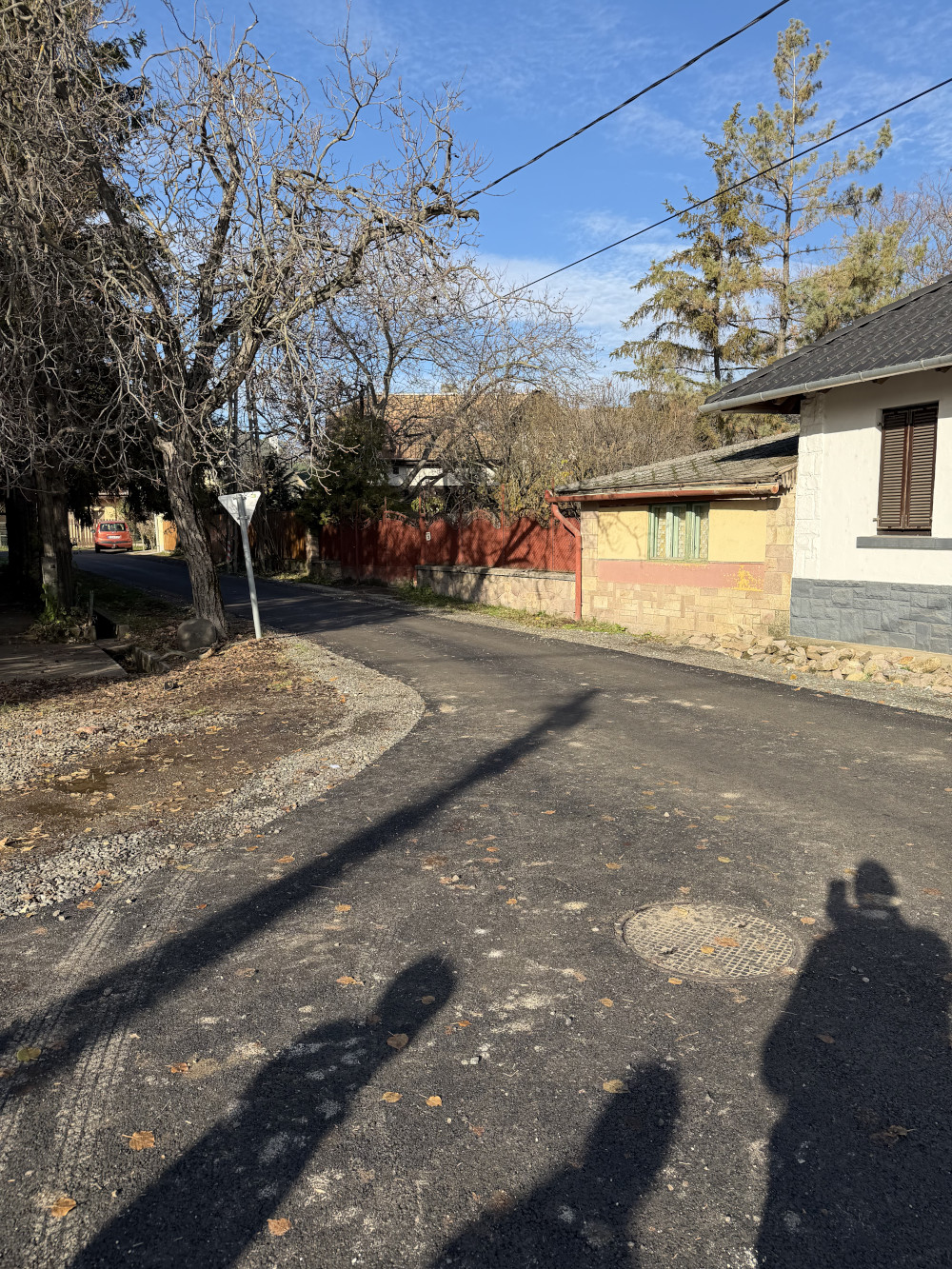

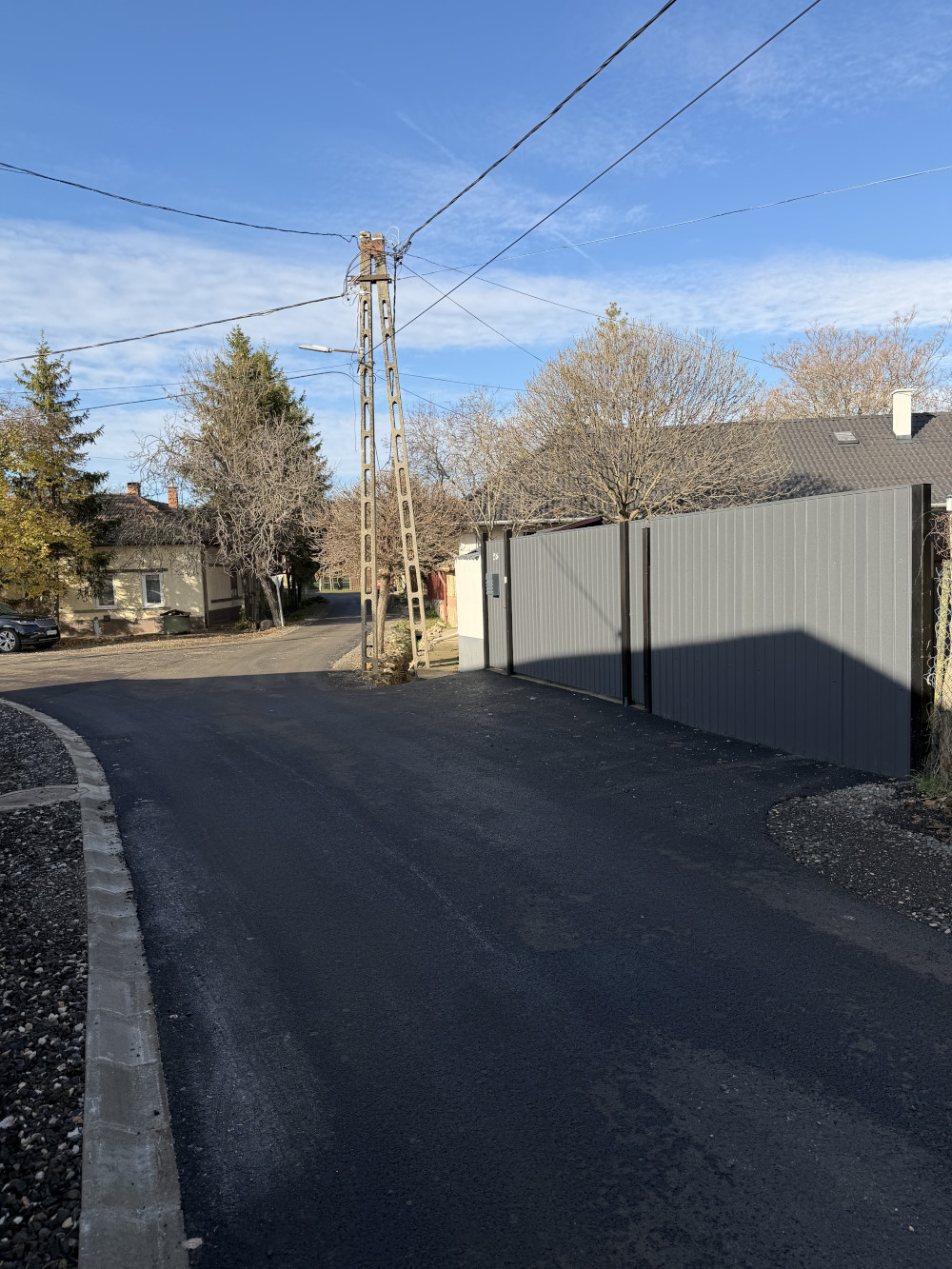

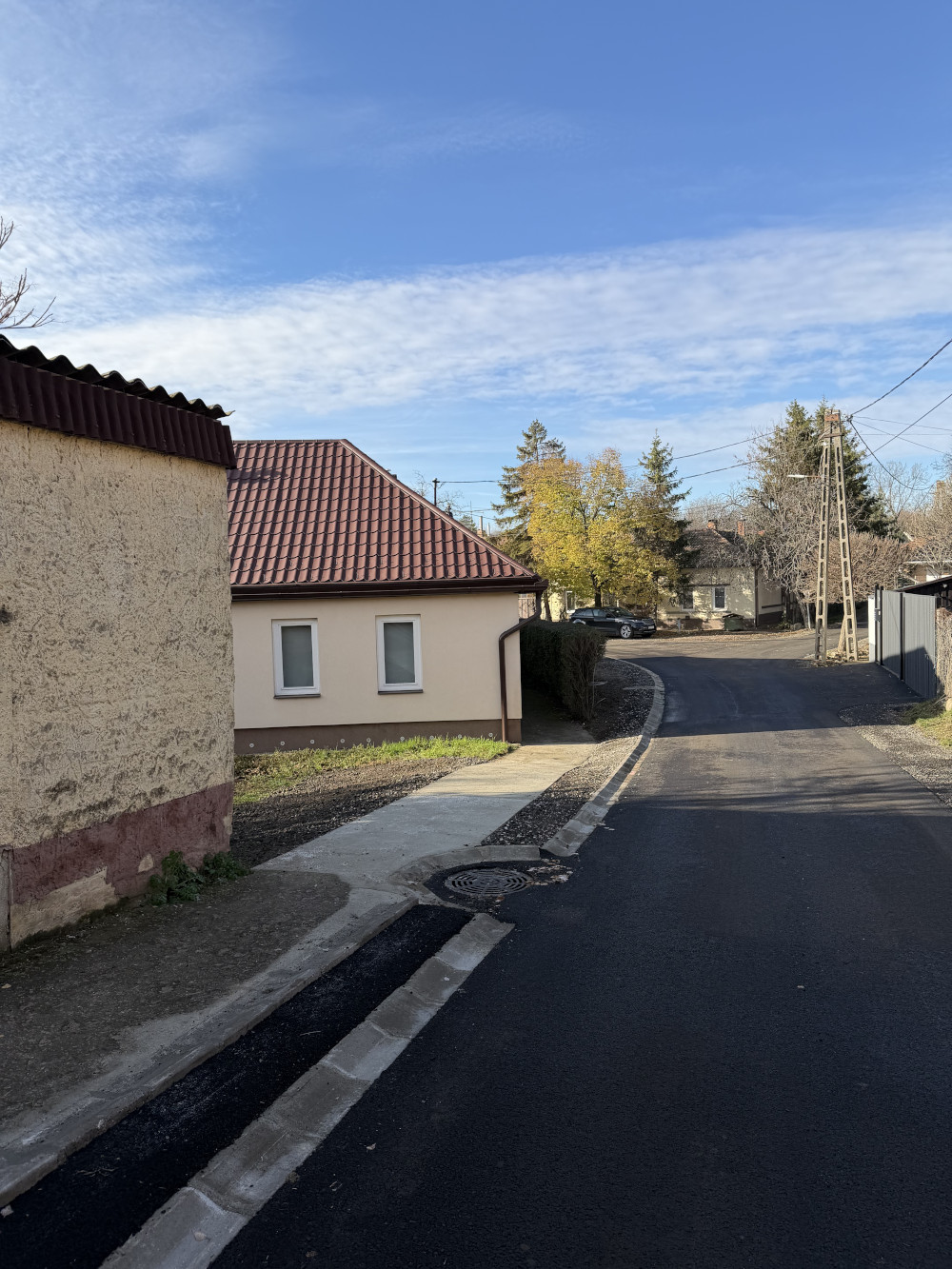

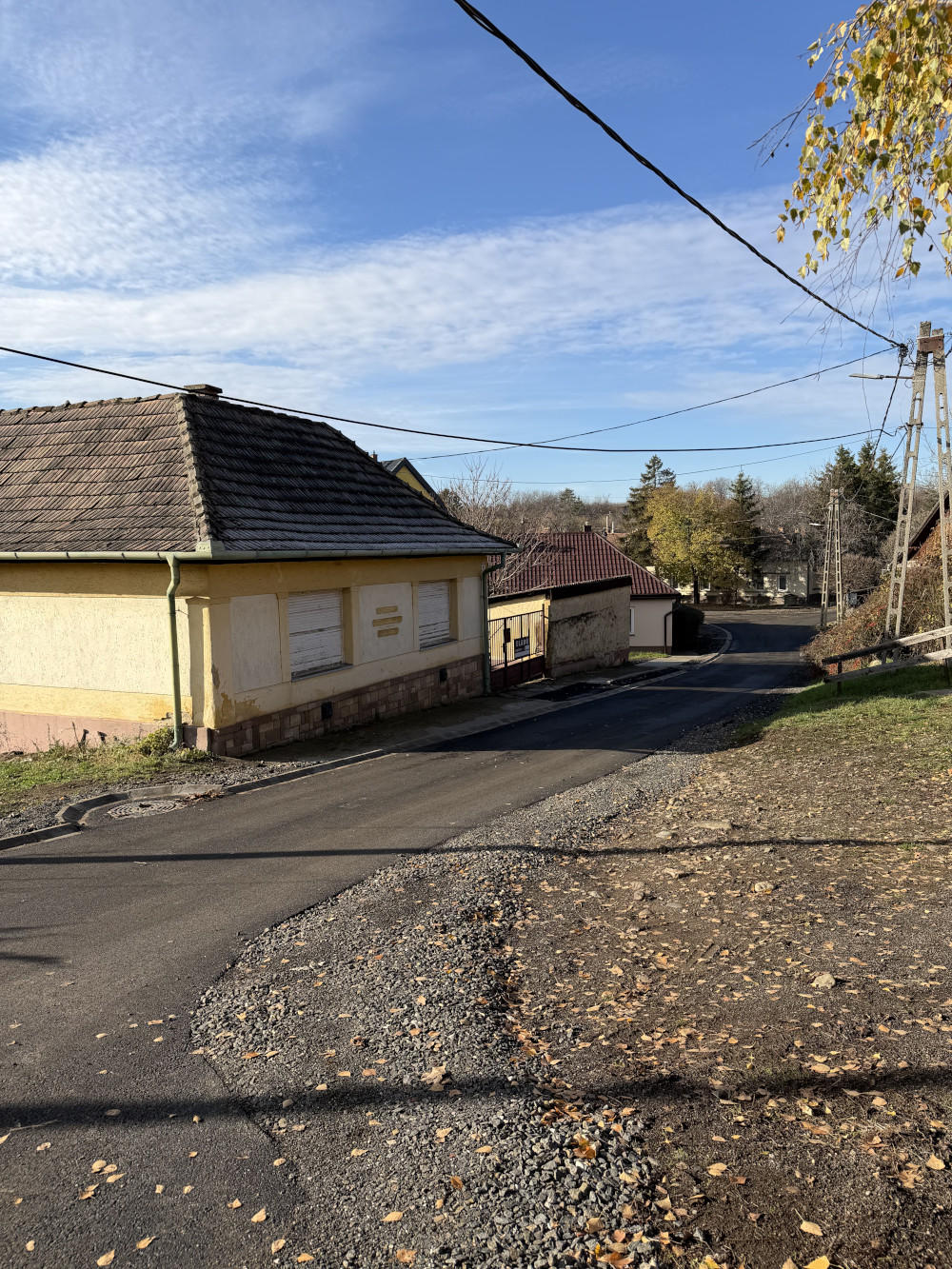

A műszaki átadásra 2025. november 28-án került sor, így a projekt teljesítési határideje – a munkaterület átadásától számított – 4 hónapon belül teljesült.
